Rioolinspectie bij nieuwbouwoplevering: bescherm uw aansluiting en uw garantie

Door het Ontstopping.be team Gepubliceerd op 7 juli 2026 Leestijd: 8 minuten
Camera-inspectie van de rioolaansluiting bij de oplevering van een Vlaamse nieuwbouwwoning
Een camera-inspectie bij de voorlopige oplevering legt aansluitfouten vast op het moment dat uw aannemer ze nog onder garantie herstelt.
In 1 minuut

Bij nieuwbouw is de wettelijke keuring van de privéwaterafvoer verplicht vóór ingebruikname. Een camera-inspectie erbovenop, precies op het moment van de voorlopige oplevering, is de beste bescherming: alles wat u dan op beeld vastlegt, moet de aannemer nog binnen de garantie oplossen.

  • Wettelijk verplicht: een keuring door een keurder erkend door AquaFlanders of VLARIO, vóór de installatie in gebruik gaat.
  • Sterk aangeraden: een camera-inspectie bij de voorlopige oplevering, als bewijsstuk tegenover uw aannemer.
  • Waarom net dan: onder de Wet Breyne loopt de garantie tussen voorlopige en definitieve oplevering, en daarna de tienjarige aansprakelijkheid.
  • Netaansluiting: een conform attest is de voorwaarde om definitief op de openbare riolering te worden aangesloten.
Rioolinspectie bij nieuwbouwoplevering: een camera-inspectie van de nieuw aangelegde privériolering op het moment van de oplevering, om aansluitfouten, beschadigingen en verzakkingen op beeld vast te leggen vóór de definitieve oplevering. Ze staat los van de wettelijk verplichte keuring van de privéwaterafvoer, maar levert het bewijs waarmee u uw aannemer aan de herstelling houdt.

De sleutels liggen op tafel, de werf is zo goed als af, en de aannemer vraagt u om de voorlopige oplevering te tekenen. Op dat moment is de riolering al onder de grond verdwenen: buizen, aansluitputten, de scheiding tussen regenwater en afvalwater, de aansluiting op het openbare net. U ziet er niets meer van. Toch is dit exact het moment waarop een fout in die riolering u het minst kost om te laten herstellen, want de aannemer is nog aansprakelijk.

In dit artikel leest u waarom een rioolinspectie bij de oplevering van uw nieuwbouw zoveel waard is, hoe ze verschilt van de wettelijk verplichte keuring, op welk moment in het bouwproces u ze best plant en wat de camera concreet vastlegt. We houden de juridische bescherming onder de Wet Breyne naast de keuringsworkflow via AquaFlanders en Fluvius, zodat u met één inspectie twee vliegen slaat: bewijs voor uw aannemer én een vlotte weg naar uw netaansluiting.

2 opleveringen: voorlopig en definitief (Wet Breyne)
10 jaar aansprakelijkheid aannemer voor ernstige gebreken
60 dgn termijn om een niet-conform attest recht te zetten
€175 vaste prijs camera-inspectie met PDF-rapport

Waarom een rioolinspectie net bij de oplevering telt

Bij een nieuwbouw onder de Woningbouwwet, beter gekend als de Wet Breyne, verloopt de oplevering in twee fasen. De voorlopige oplevering is het moment waarop u de woning nakijkt en gebreken laat noteren. De definitieve oplevering volgt ten vroegste één jaar later. Tussen die twee momenten loopt de waarborgperiode, en na de definitieve oplevering begint de tienjarige aansprakelijkheid van aannemer en architect voor ernstige gebreken die de stevigheid of de bewoonbaarheid aantasten.

Voor uw riolering betekent dat het volgende. Ontdekt u een aansluitfout, een verzakking of een gebroken buis vóór of tijdens de voorlopige oplevering, dan noteert u ze als opleveringsopmerking en moet de aannemer ze herstellen binnen de garantie. Wacht u tot na de definitieve oplevering, dan verschuift de bewijslast naar u en moet u aantonen dat het gebrek al bestond bij de bouw. Zonder gedateerd camerabeeld is dat een lastige discussie. Een verzakte of gebroken hoofdafvoer valt zelfs onder de zware tienjarige aansprakelijkheid, maar ook daar wint u de discussie enkel met een objectief bewijsstuk.

Tip van de expert

Laat de camera door de riolering gaan vóór u de voorlopige oplevering tekent, niet erna. Een afwijking die op het PDF-rapport staat met de datum van de oplevering, is een opleveringsopmerking. Diezelfde afwijking die u een half jaar later meldt, wordt door de aannemer al snel als "gebruiksschade" afgewimpeld. Het rapport verplaatst de bewijslast naar de juiste kant.

De keuringsworkflow bij nieuwbouw: van aanvraag tot conform attest

Naast de vrijwillige camera-inspectie is er de wettelijk verplichte keuring van de privéwaterafvoer. Die is bij elke nieuwbouw verplicht vóór ingebruikname en wordt uitgevoerd door een keurder die erkend is door AquaFlanders of VLARIO. U vraagt ze aan via uw rioolbeheerder. In het werkgebied van Fluvius mogen sinds het akkoord met AquaFlanders de erkende keurders van de sector de keuring uitvoeren. De volgende stappen zitten in vrijwel elk nieuwbouwdossier.

Stap Wat gebeurt er Wanneer in de werf
1. Camera-inspectie (aangeraden) U legt de nieuw aangelegde riolering vast op beeld en spoort fouten op Vlak vóór de voorlopige oplevering
2. Keuring aanvragen Via de rioolbeheerder (Fluvius, Pidpa, Farys, De Watergroep) of een erkende keurder Zodra de riolering af is
3. Keuring ter plaatse Waterloop, rooktest en waar nodig camera controleren de scheiding en aansluiting Vóór ingebruikname
4. Attest Conform of niet-conform; bij niet-conform herstelt u en vraagt u een heronderzoek aan (meestal binnen 60 dagen) Na de keuring
5. Definitieve netaansluiting Met een conform attest wordt de aansluiting op de openbare riolering definitief in gebruik genomen Op het einde van de werf
Bronnen: AquaFlanders, keuring van de riolering en Fluvius, keuring riolering, geraadpleegd juli 2026.

De prijs van die wettelijke keuring ligt bij de meeste rioolbeheerders tussen €145 en €185 inclusief btw voor een eerste keuring, met een goedkoper tarief voor een heronderzoek. Omdat de tarieven per beheerder verschillen en we hier geen cijfer willen verzinnen, zetten we de volledige prijsopbouw en de vijf gevallen waarin de keuring verplicht is apart in ons artikel over de keuring privériolering en de rol van Aquafin, AquaFlanders en VLARIO. Voor de aansluitprocedure zelf leest u rioolaansluiting nieuwbouw via Aquafin en Fluvius.

Voorlopige of definitieve oplevering: op welk moment inspecteren?

De vraag lijkt detailwerk, maar ze bepaalt hoe sterk u staat als er iets mis is. Kort gezegd: de camera hoort thuis bij de voorlopige oplevering, want dat is het moment waarop uw opmerkingen nog rechtstreeks tot herstel leiden.

Aangeraden moment

Voorlopige oplevering

  • Gebreken worden opleveringsopmerkingen die de aannemer moet oplossen
  • Herstel valt binnen de waarborgperiode
  • Bewijslast ligt bij de aannemer, niet bij u
  • U kan het gedateerde rapport naast de keuring leggen
  • Sterkste onderhandelingspositie over de betaling van het saldo
Te laat

Pas na definitieve oplevering

  • U moet aantonen dat het gebrek al bij de bouw bestond
  • Enkel de tienjarige aansprakelijkheid rest voor zware gebreken
  • Lichte gebreken vallen vaak buiten elke garantie
  • Discussie over gebruiksschade versus bouwfout
  • Herstel dreigt op uw eigen rekening te komen
Goed om te weten

Koopt u een woning of appartement op plan (verkoop op plan onder de Wet Breyne), dan is de riolering vaak al aangelegd vóór u de sleutels krijgt. Vraag in dat geval aan de promotor of de riolering gekeurd is en of er beeldmateriaal bestaat. Is dat er niet, laat dan zelf een camera-inspectie inplannen vóór de voorlopige oplevering. U heeft er als koper alle belang bij, ook al voerde u de werken niet zelf uit.

Wat de camera vastlegt bij een nieuwbouwriool

Een nieuwbouwriool hoort in perfecte staat te zijn, maar de praktijk op een drukke werf is anders. Zand en cementresten belanden in de buis, een aansluiting wordt onder tijdsdruk fout gelegd, of een zware machine rijdt over een nog niet volledig ingegraven leiding. De camera brengt dat allemaal in beeld, met een overlay die de exacte plaats en diepte toont.

Kenmerken van een correcte aanleg
  • Regenwater en afvalwater volledig gescheiden, zonder kruisaansluiting
  • Voldoende en gelijkmatig verval naar het aansluitpunt
  • Nette, waterdichte verbindingen zonder uitstekende rubbers
  • Toegankelijke inspectieputten op elke vertakking
  • Buis vrij van bouwafval, zand en cementresten
Veelvoorkomende aannemersfouten
  • Wc of douche per ongeluk op de regenwaterleiding aangesloten
  • Doorzakking door een leiding die te ondiep of slecht onderstopt ligt
  • Cementresten of achtergebleven bouwpuin die de doorstroming knijpen
  • Beschadigde of gebroken buis door werfverkeer
  • Dichtgemetselde of onbereikbare inspectieput
Opgelet

Een kruisaansluiting tussen regenwater en afvalwater is de fout die het vaakst pas bij de keuring opduikt, en die tot een niet-conform attest leidt. In een gescheiden rioolstelsel, dat in Vlaanderen bij nieuwbouw de norm is onder VLAREM II, mag vuil water nooit in de regenwaterafvoer terechtkomen. Zit de fout onder een reeds aangelegde oprit of terras, dan wordt het hakwerk duur. Leg ze daarom bloot met de camera vóór de verharding definitief ligt.

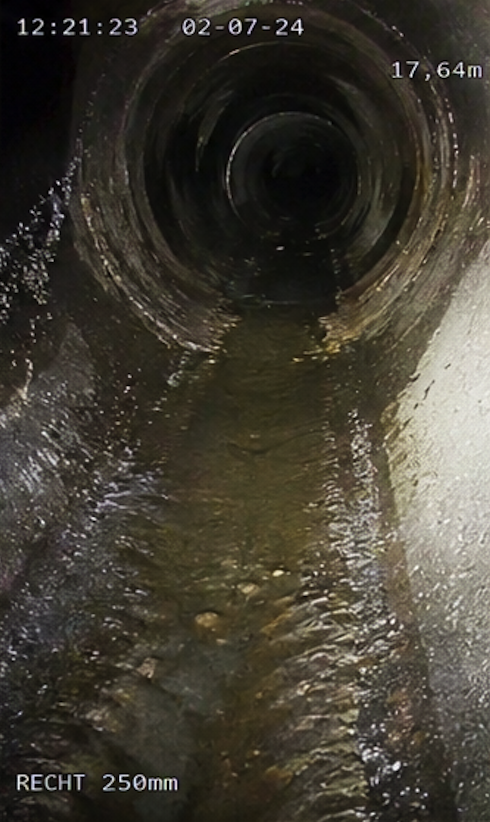

Cameramonitor toont nieuwe rioolbuis met overlay-meting tijdens inspectie bij oplevering nieuwbouw
Elke afwijking verschijnt met overlay-meting op het scherm: bewijs dat u naast de opleveringsopmerkingen kunt leggen.

Onze rol bij uw nieuwbouwoplevering

Wij voeren de wettelijke keuring niet zelf uit, want een keurder mag zijn eigen betrokkenheid niet beoordelen en onze rol is die van onafhankelijke inspecteur. Wat wij wel doen, is de nieuw aangelegde riolering vastleggen met de camera-inspectie en u een PDF-rapport bezorgen dat door keurders en rioolbeheerders erkend wordt als objectief technisch bewijs. Zo weet u vóór de oplevering of er iets mis is, en heeft u het bewijsstuk in handen om uw aannemer aan het herstel te houden.

Wat u moet onthouden
  • Plan de camera-inspectie vlak vóór de voorlopige oplevering, niet erna.
  • Vraag uw aannemer om alle inspectieputten zichtbaar en toegankelijk te laten.
  • Bewaar het uitvoeringsplan en het keuringsattest samen met uw woningdossier.
  • Een conform attest is de voorwaarde voor de definitieve netaansluiting, plan de keuring dus niet op het allerlaatste moment.
  • Twijfelt u over de aankoop van een bestaande woning in plaats van nieuwbouw? Lees dan rioolkeuring bij verkoop.

Stelt de camera een verzakte of gebroken buis vast die de aannemer moet herstellen zonder open te graven, dan bekijken we of pipe relining een graafvrije oplossing is. Blokkeert een verstopping met achtergebleven bouwpuin de keuring, dan schakelen we over op spoedontstopping zodat uw planning niet in het gedrang komt. We staan in heel Vlaanderen ter plaatse binnen 24 tot 48 uur, met een vaste prijs vooraf.

Veelgestelde vragen

Is een rioolinspectie verplicht bij de oplevering van een nieuwbouw?
De wettelijk verplichte stap bij nieuwbouw is de keuring van de privéwaterafvoer door een keurder erkend door AquaFlanders of VLARIO, vóór de installatie in gebruik wordt genomen. Een aparte camera-inspectie bij de oplevering is niet wettelijk verplicht, maar wel sterk aan te raden: ze legt aansluitfouten en beschadigingen op beeld vast op het moment dat uw aannemer ze nog onder garantie moet herstellen. Zonder dat bewijs staat u na de definitieve oplevering veel zwakker.
Wanneer laat ik best inspecteren: bij de voorlopige of de definitieve oplevering?
Bij de voorlopige oplevering. Dat is het moment waarop u de woning nakijkt en gebreken laat noteren. Legt u een aansluitfout of een verzakte buis dan vast met camerabeeld, dan valt de herstelling nog binnen de opleveringsopmerkingen en de waarborgperiode. De definitieve oplevering volgt onder de Wet Breyne ten vroegste één jaar later. Wie pas dan inspecteert, mist de sterkste onderhandelingspositie tegenover de aannemer.
Wie voert de wettelijke keuring van de privériolering uit?
Een keurder die erkend is door AquaFlanders of VLARIO. U vraagt de keuring aan via uw rioolbeheerder (Fluvius, Pidpa, Farys, De Watergroep of een gemeentelijke beheerder) of rechtstreeks via een erkende keurder. Aquafin zelf voert geen keuringen uit. De keurder mag nooit zijn eigen werk beoordelen, dus de aannemer die de riolering aanlegde, kan ze niet zelf erkend goedkeuren.
Wat gebeurt er als de keuring niet-conform is?
U krijgt een digitaal attest met de tekortkomingen. U laat de gebreken herstellen en vraagt een heronderzoek aan, meestal binnen de zestig dagen die in het attest staan. Bij nieuwbouw valt dat herstel doorgaans nog onder de verantwoordelijkheid van de aannemer. Zolang er geen conform attest is, kan de definitieve aansluiting op het rioolnet geweigerd of geblokkeerd worden.
Is een keuringsattest nodig om aangesloten te worden op het net?
Ja. Een conform keuringsattest van de privéwaterafvoer is bij nieuwbouw de voorwaarde om de aansluiting op de openbare riolering definitief in gebruik te nemen. De rioolbeheerder koppelt de aansluiting aan een geldig attest. Zonder attest riskeert u vertraging op het einde van de werf, net wanneer u wil verhuizen.
Hoe lang loopt de aansprakelijkheid van mijn aannemer voor de riolering?
Voor lichte, zichtbare gebreken is dat de opleveringsopmerkingen en de waarborgperiode tussen voorlopige en definitieve oplevering. Voor ernstige gebreken die de stevigheid of de bewoonbaarheid aantasten, geldt de tienjarige aansprakelijkheid van aannemer en architect, die onder de Wet Breyne loopt vanaf de definitieve oplevering (contractueel vaak al vanaf de voorlopige). Een verzakte of gebroken hoofdafvoer kan onder die zware aansprakelijkheid vallen. Camerabeeld met datum is dan uw bewijs.
Wat kost een camera-inspectie bij de oplevering?
Bij ons werkt u met een vaste prijs van €175 voor een camera-inspectie met PDF-rapport, ongeacht wat we aantreffen. De wettelijke keuring van de privéwaterafvoer is een aparte kost en ligt bij de meeste rioolbeheerders tussen €145 en €185 inclusief btw voor een eerste keuring. De volledige prijsopbouw van die keuring leest u in ons artikel over de keuring privériolering.
Camera-inspectie vóór uw voorlopige oplevering?

Wij leggen uw nieuwe riolering vast op beeld en leveren een PDF-rapport dat door keurders erkend wordt, zodat u aansluitfouten onder garantie kunt laten herstellen. Vaste prijs, in heel Vlaanderen ter plaatse binnen 24 tot 48 uur.

Vraag een gratis offerte aan
